[裝潢分享] 從0到100完成居家裝潢 -施工順序篇/ 高雄設計師推薦/ 高雄裝潢推薦/ 裝潢順序/ 裝潢預算


居家裝潢 -施工順序篇 | 高雄設計師推薦




很多人買房子都需要裝潢,

但是裝潢順序是怎麼做 ?

其實大部分人應該都跟我一樣

原本並不是很清楚,

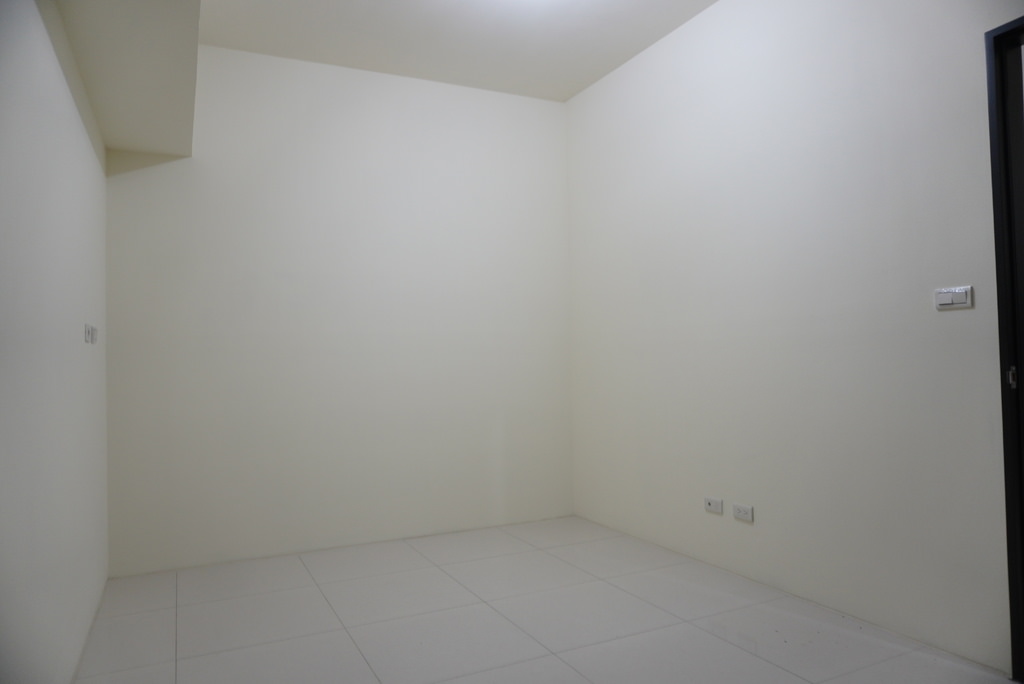

從拿到新成屋或者是沒裝潢的二手屋,

大部分房子交屋條件會有衛浴廚房設備, 各種形式地板,

還有經過批土的牆面天花板

裝潢其實有三大工種,

分別是水電 , 木工燈具 , 批土泥作油漆

還有鐵工應到較複雜的工程,

我們新成屋就像大家所看到

基本上就是什麼都沒有 XD

包含其中一個房間間隔都需要自己處理,

這次我們有請設計師

所以就按照設計師安排的工種順序來介紹,

有想要自己分包裝潢的也可以參考看看

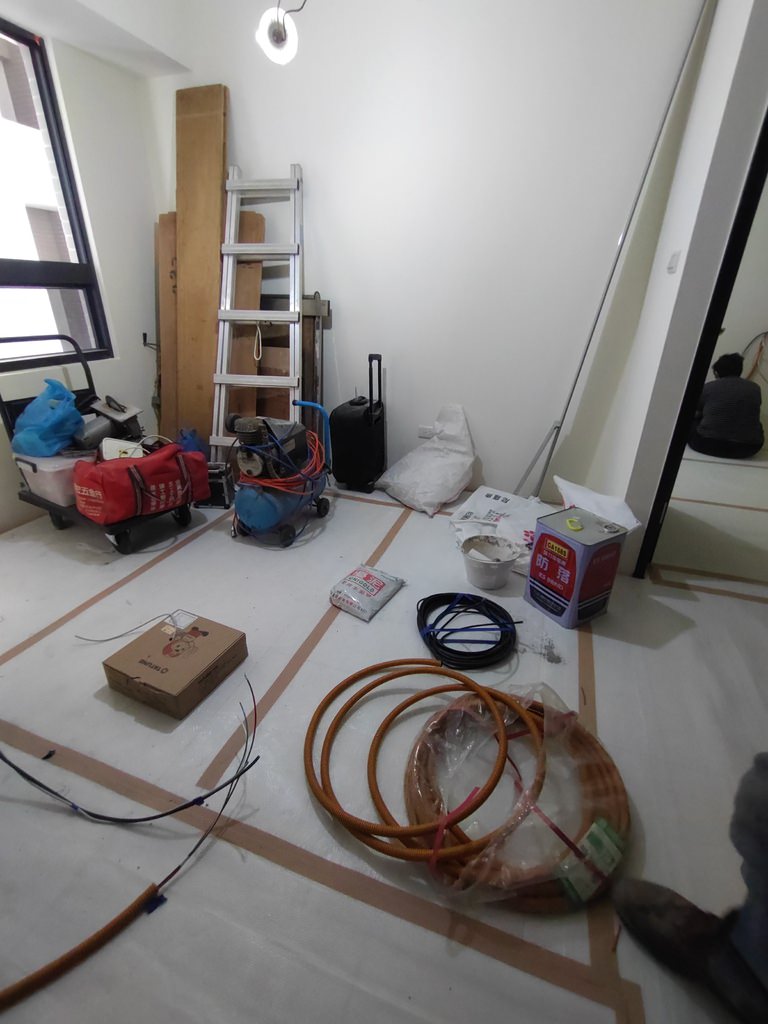

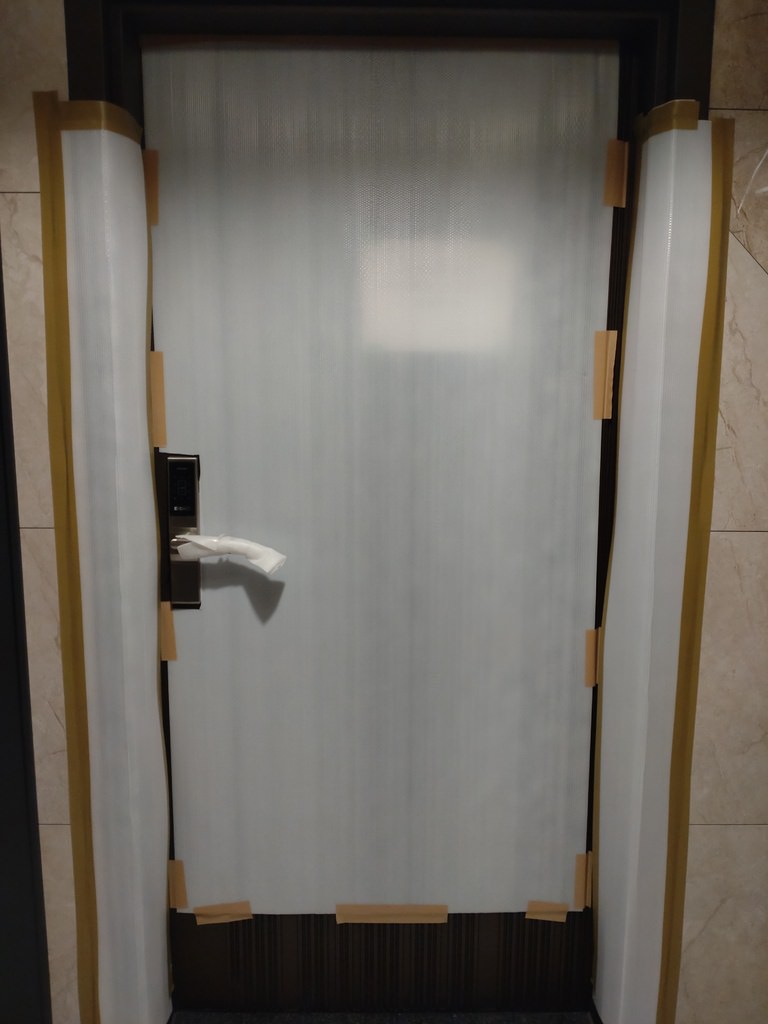

1.保護工程 水電 泥作進場

要開始裝潢前,

大概要花個1天先做好保護工程

這個保護工程是包含大樓公共區域,

還有原本建商附上的磁磚, 門邊緣

廚房檯面櫃子等~

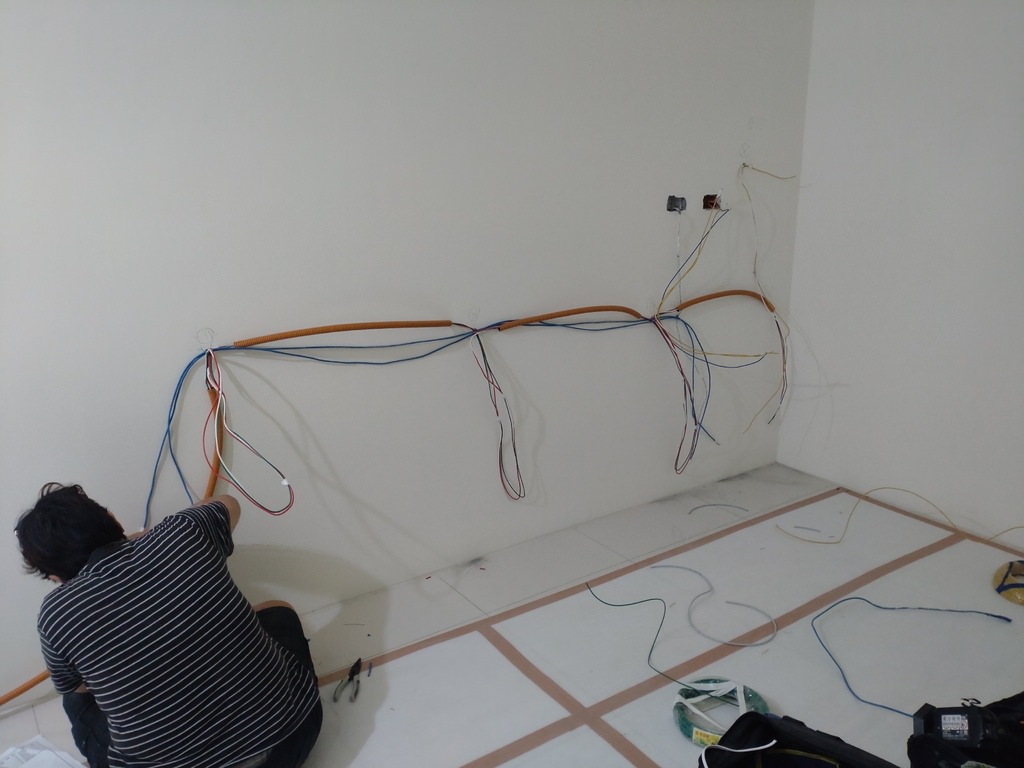

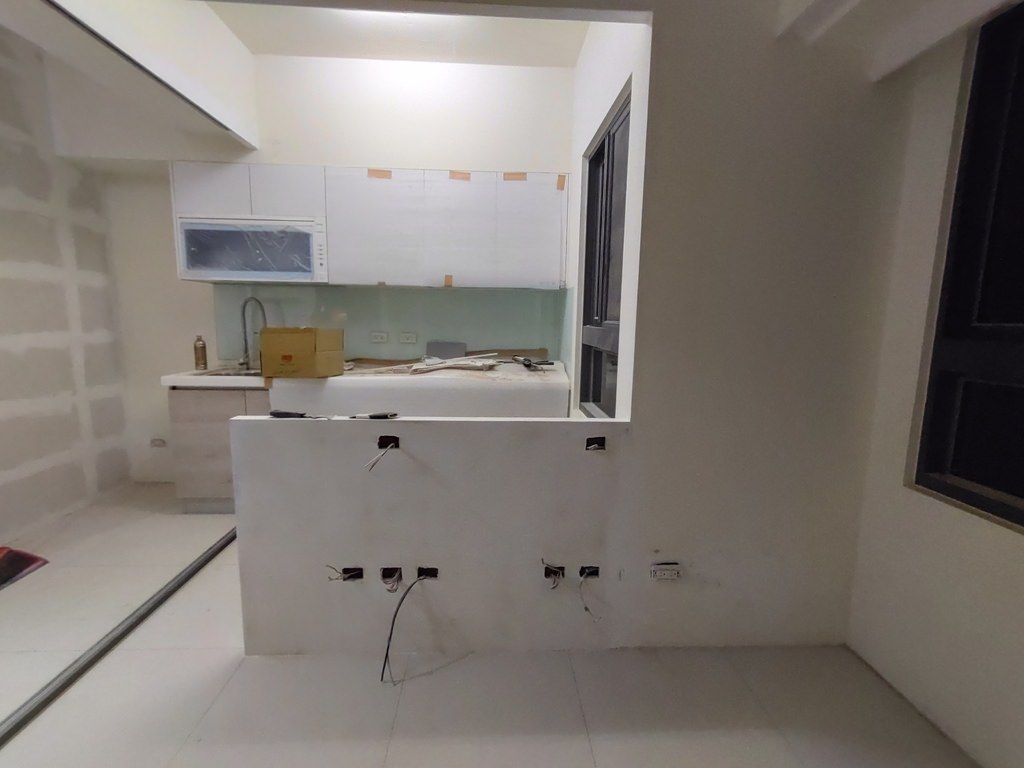

很多人會問為什麼水電要先進,

房子不是都已經拉好電線了嗎?

其實建商在配置插頭時,

只會提供大概迴路, 然後放在靠近地板地方,

也沒想過你要怎麼用XD,

如果有做木作裝潢,

像我設計師就有幫我們按照習慣,

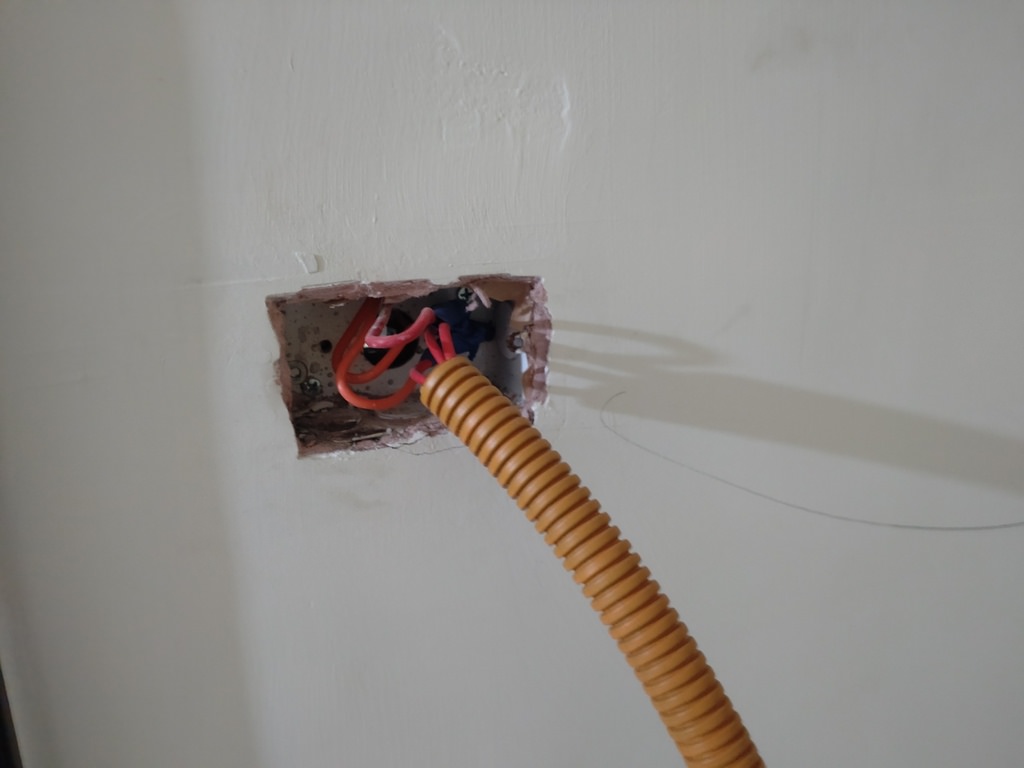

把各種不同開關插頭, 拉到我們想要的地方

像是可以直接在桌子桌面充電,

床頭要有開關等,

按照法規規定, 沒有埋在牆壁裡,

像在木作走動的電線, 都需要包管

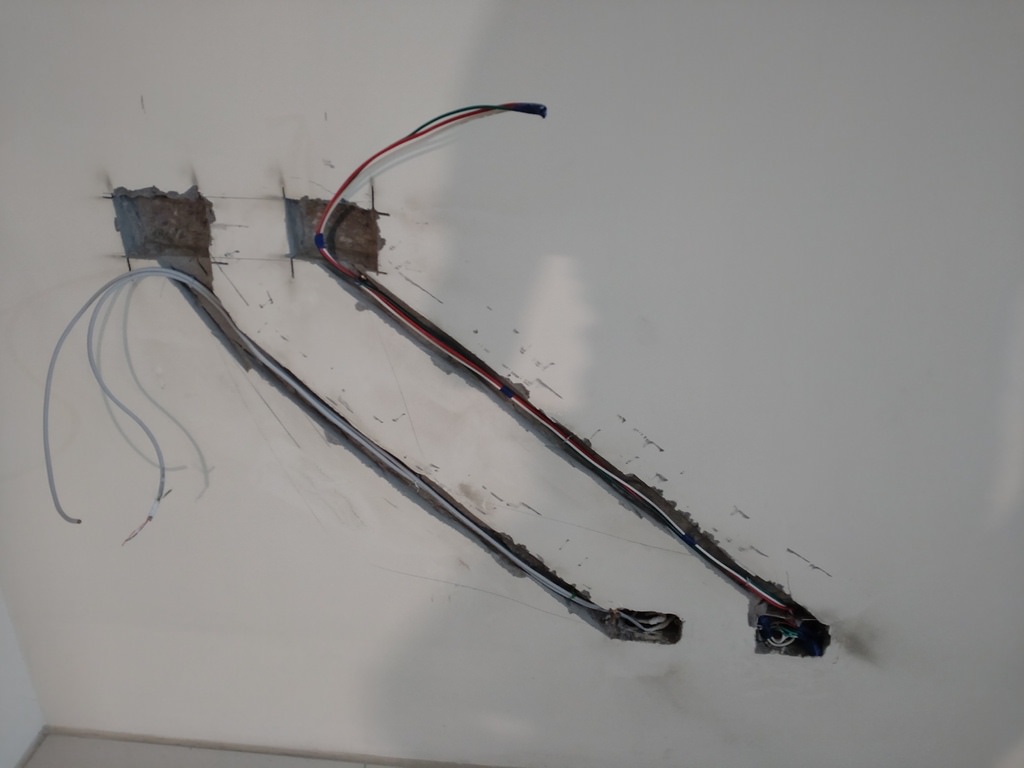

我們幾乎每個插座都有動到, ,

像把電線拉到預計餐桌,

可以直接在桌面使用火鍋的高度,

我有朋友家裡裝潢因為有敲地板,

直接做了一個地面插座也是蠻有質感,

另外我們也拉了30A廚房水波爐

專用迴路確保安全,

特別把電線抽換成較粗款式,

這些都是需要水電工班進場的原因~







2. 木工

接著就是裝潢花最多時間的木工進場,

基本上隨便做幾個櫃子都是1個月起跳

系統櫃會快很多,

不過系統櫃除非買到很貴,

否則很多都是使用塑壓板,

優點就是會降低很多粉塵

如果木作做很多, 清潔時真的會很崩潰XD

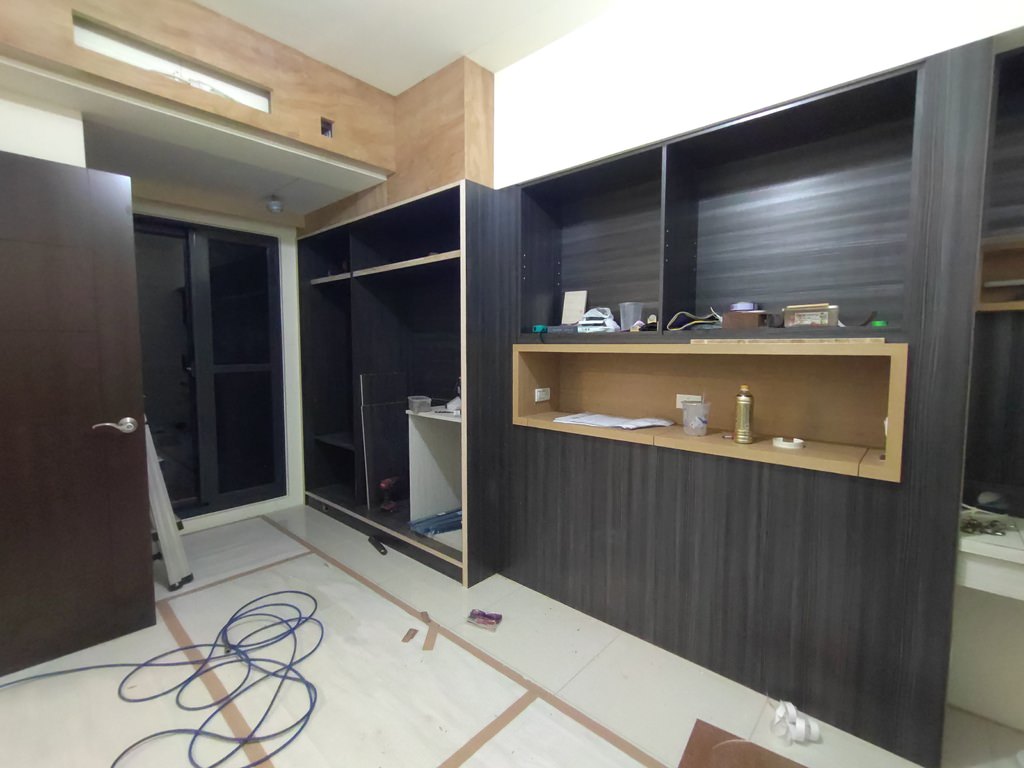

但是無論櫃子是使用木作還是系統櫃

裝潢一定會有木工部分,

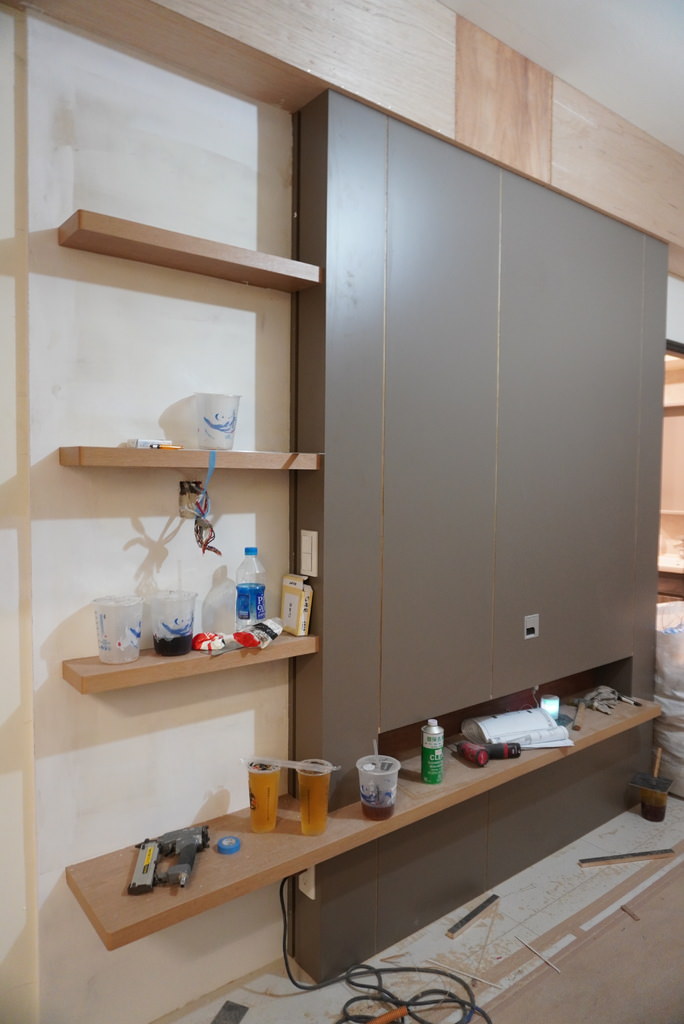

像是天花板, 電視牆

木頭裝飾這些都是很難取代,

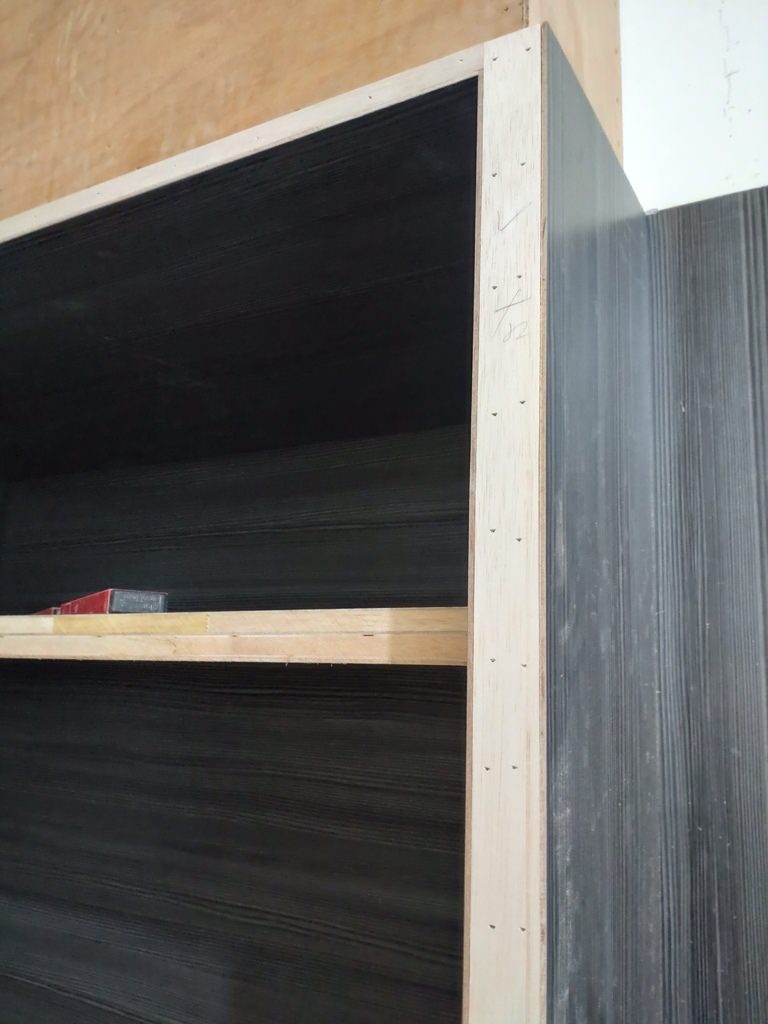

木作採用的是木心板,

按我原本家裡經驗,

經過幾年後的確是比較耐用

不過就是施作過程會拉比較長,

還有造成環境粉塵問題~





不管是用什麼裝潢方式,

現場檢查使用材料是很重要的過程,

最好整個進料過程都有參與,

至少一些大品牌東西

都要跟合約上面一樣,

小地方一般人真的看不出來, 就要靠信任





3. 冷氣施工配合

現在新房子冷氣都是採用定點室外機安裝模式

意思就是你要自己花錢在室內配管XD,

跟以前每個房間外面放一台主機

在施工上需要更加小心,

一般來講,

建商都會把每個房走到室外機樑上穿管洞都打好,

裝潢要決定, 就是要不要把線包起來,

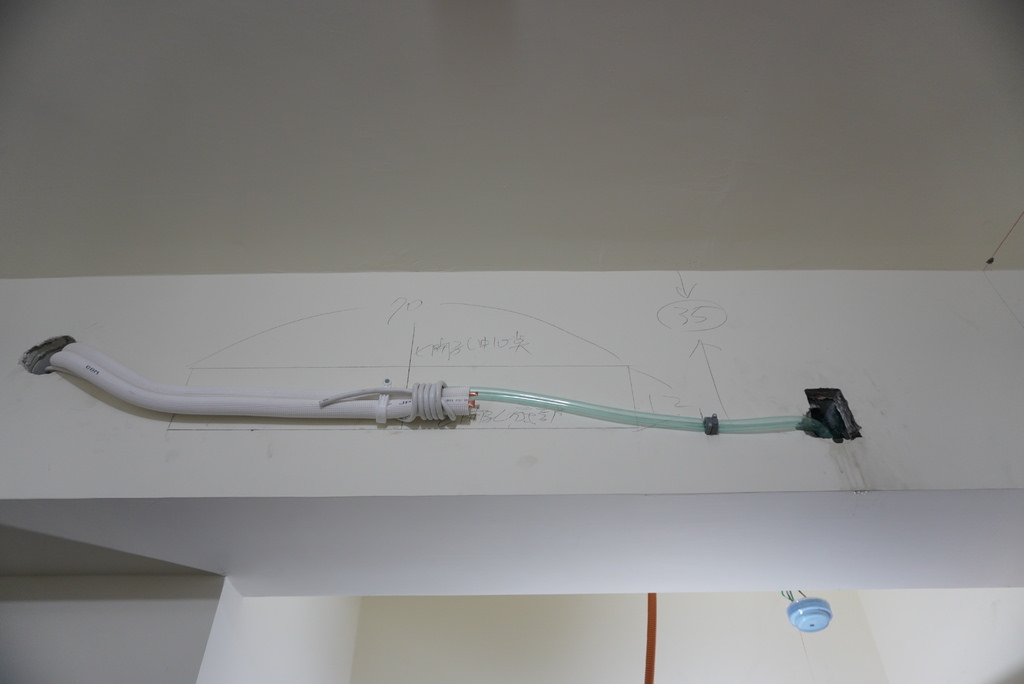

要包起來的話, 通常銅管就會走最短路徑

選擇不包 , 就需要沿著牆邊走動

像我們選擇包管方式,

就需要在木工進場前,

請配合的冷氣行進廠進行配管施工






冷氣要配在哪裡,

需要經過戶主, 設計師還有冷氣施工三方面討論

設計師基本上有責任把冷氣安裝位置明確標示出來

讓冷氣施工人員清楚知道,

也要讓木工施工時,  清楚知道開洞位置 ,

如果沒有要包管線,

冷氣安裝在裝潢結束後再進場就可以




配管真的比較複雜,

如果沒有統包或設計師的確是要比較小心,

因為這兩邊配合是蠻重要,

木工施作後,

幾乎就只剩下冷氣二次施工工作的空間~





矽酸鈣板施作也是木工,

範圍主要是天花板的施作~







木心板衣櫃板材真的是很厚,

不過木心板缺點,

通常只能到歐盟E1低甲醛標準

要到 E0 ,, 系統櫃工廠密封環境施作選擇會較多,

不過其實E0甲醛板材,

也是有一些很多人想不到缺點,

這就看個人觀念~

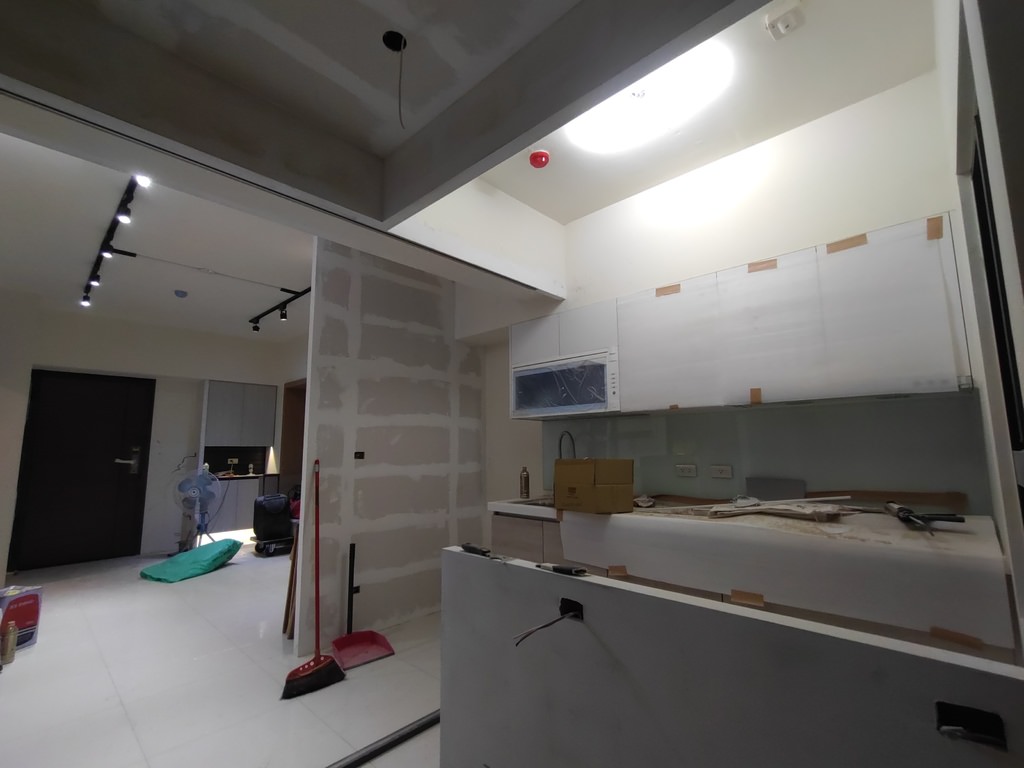

我們木作順序是先從房間做到客廳

然後再從客廳做到飯廳,

最後再作間隔牆 ,

因為空間小, 木工工作檯又很大

所以基本上在木作期間,

很難同時安排其他總類工班施工,

如果是自己發包, 這點要特別注意

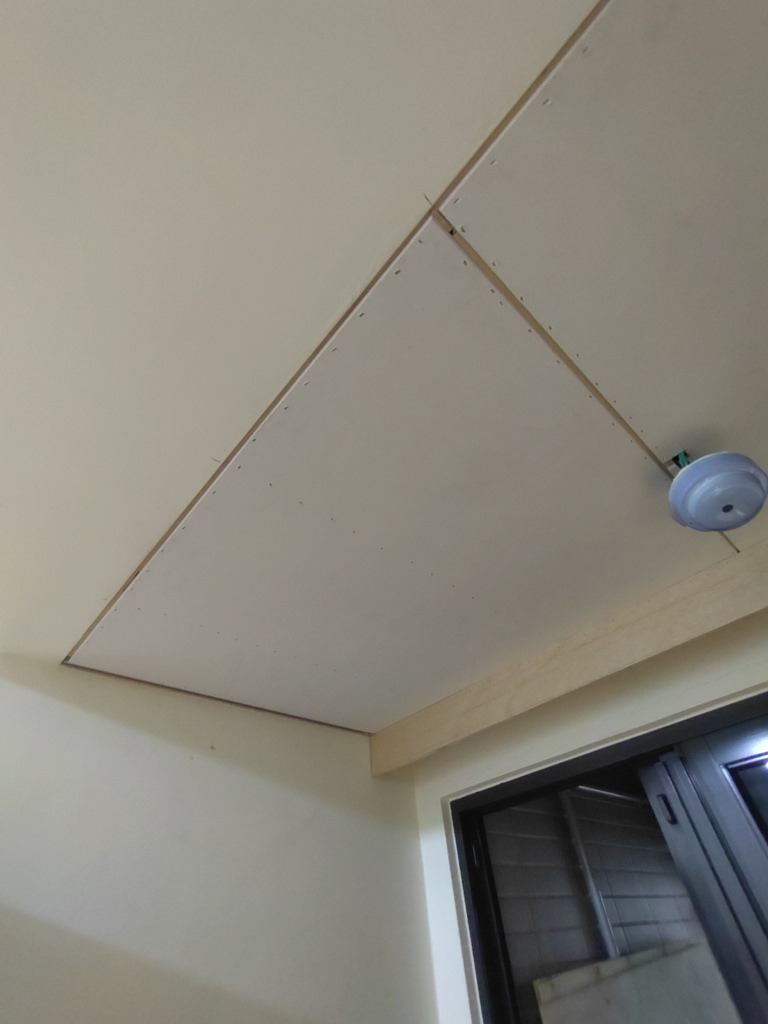

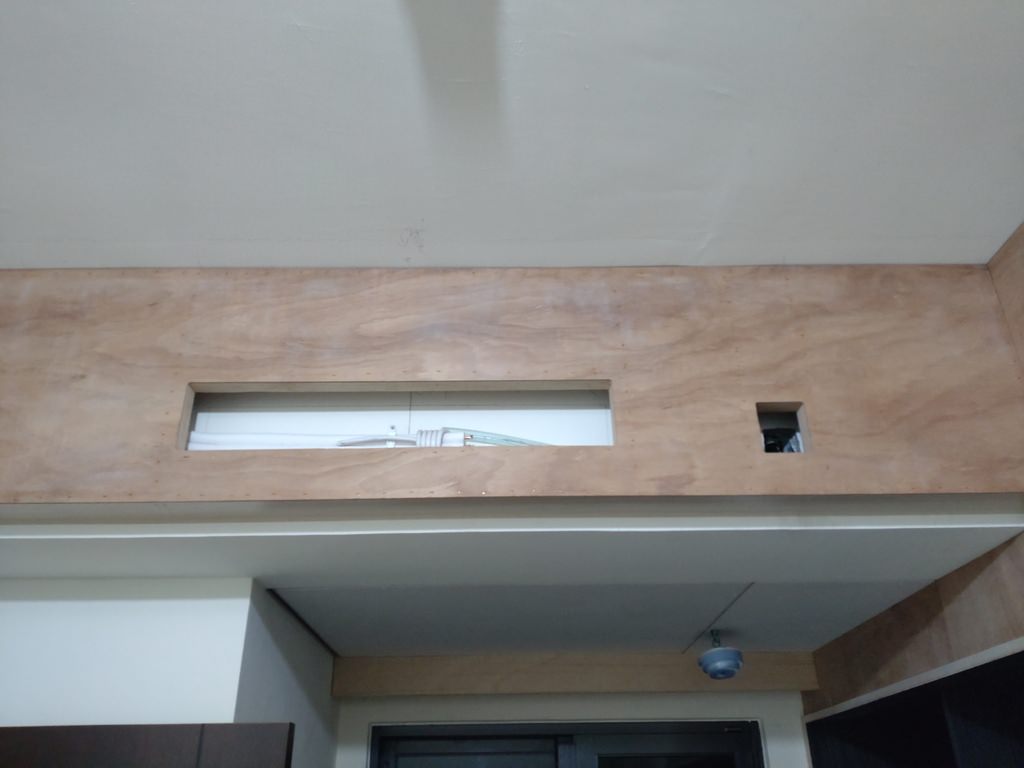

如果有做天花板,

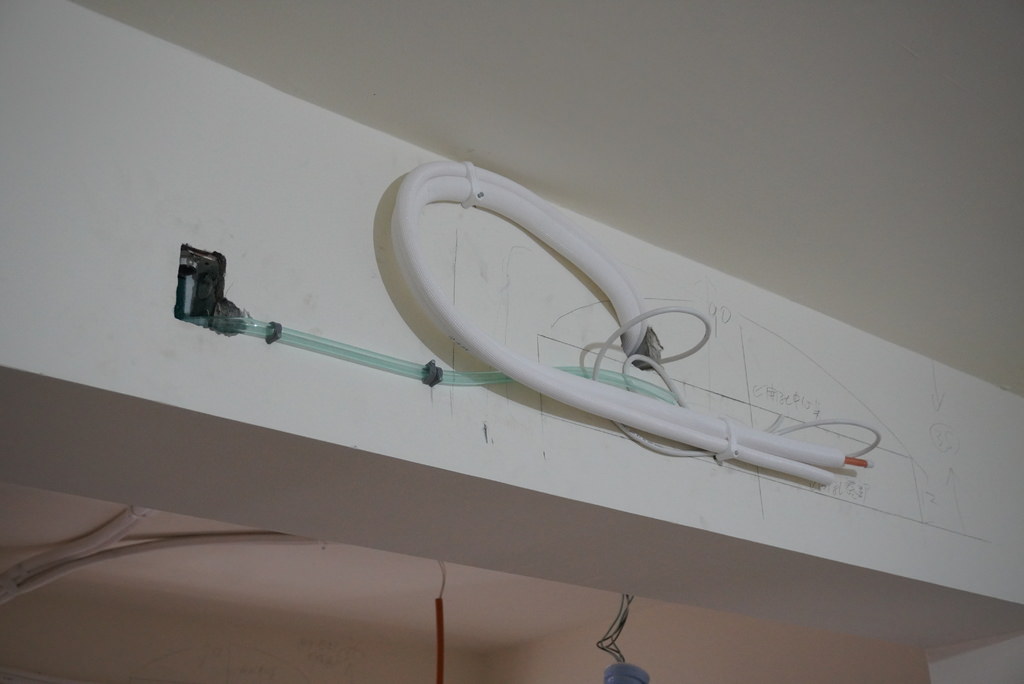

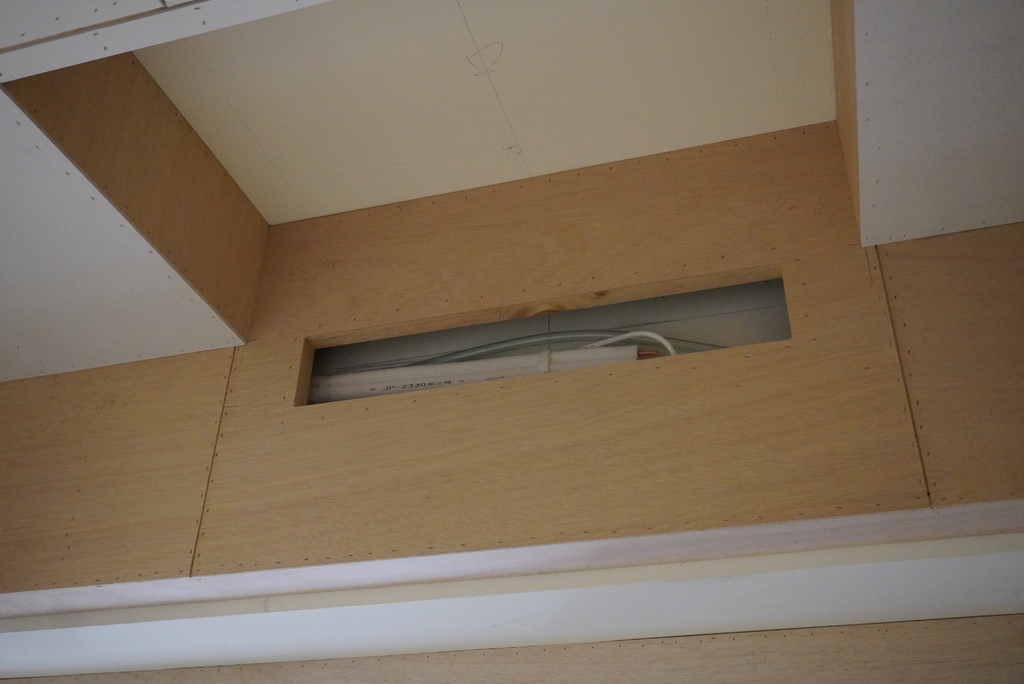

記得要預留冷氣回風凹槽,

我看過蠻多設計這凹槽都做得很剛好

然後冷氣施工時就做得很困難,

我個人認為如果要做吊掛冷氣,

還是預留多點回風空間,

為了未來不要導致短循環得不償失

如果真的要美觀,

乾脆多花一點錢做吊隱式吧哈哈




4. 燈具

在木工完成要油漆前,

所有應該裝的燈具都應該要進場,

有些人會選擇自己來裝燈具, ,

我們就選擇交給設計師處理,

所以在某天, 突然所有燈都裝好XD

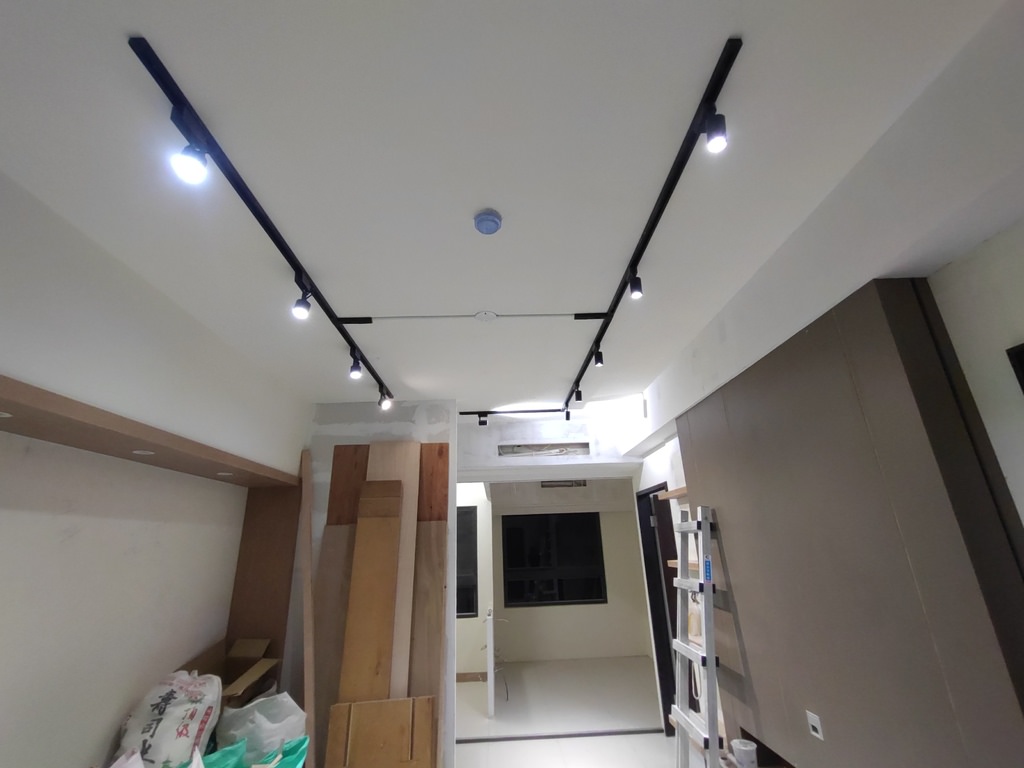

在沒有天花板的客廳搭配軌道燈




5. 水電二次進場

在所有的木作都做完後

水電需要再次進場,

把電線的部分全部配到位






6. 鐵工

我們這次房子裝潢比較特別

多做鐵工這部分,

因為我們+1房 間隔是採用玻璃

所以會有鐵框需要訂做,

主臥衣櫃也是選用玻璃,

同樣需要鐵工廠來製作好安裝

不過沒有拍到安裝過程 , 只有成品~

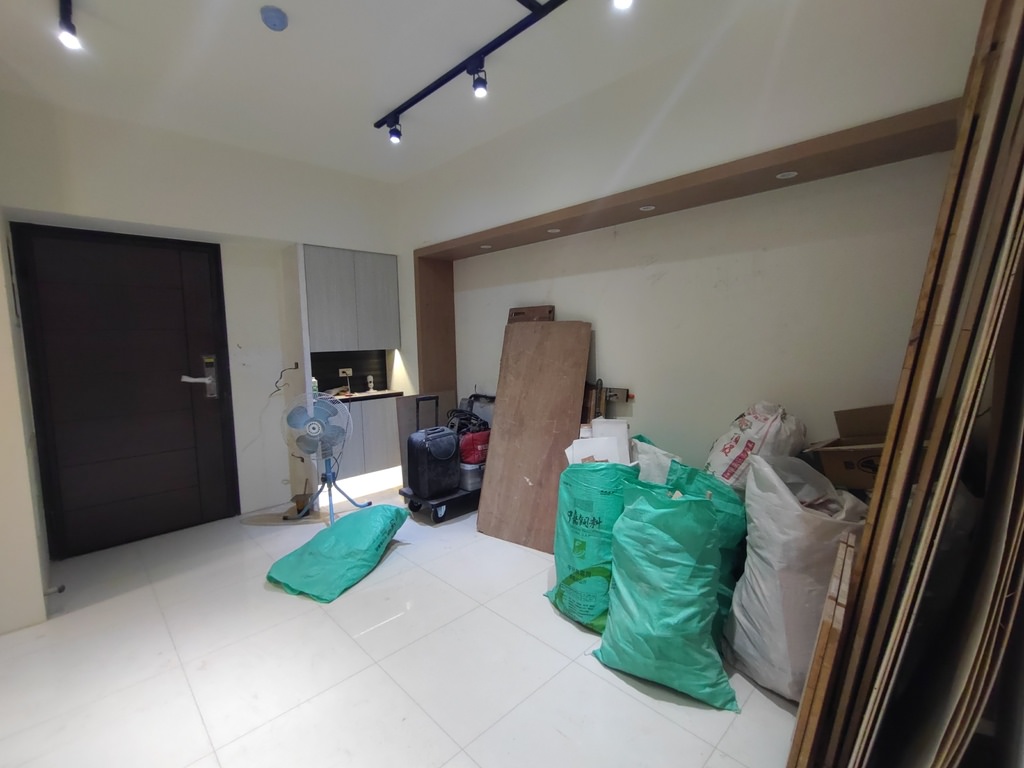

7. 第一次清運 木工退場

通常佔裝潢最大比例木工退場後,

設計師會安排把所有雜物清掉 ,

然後進行最後油漆,

這時候基本上裝潢大致模樣就已經出來~





8. 油漆 批土

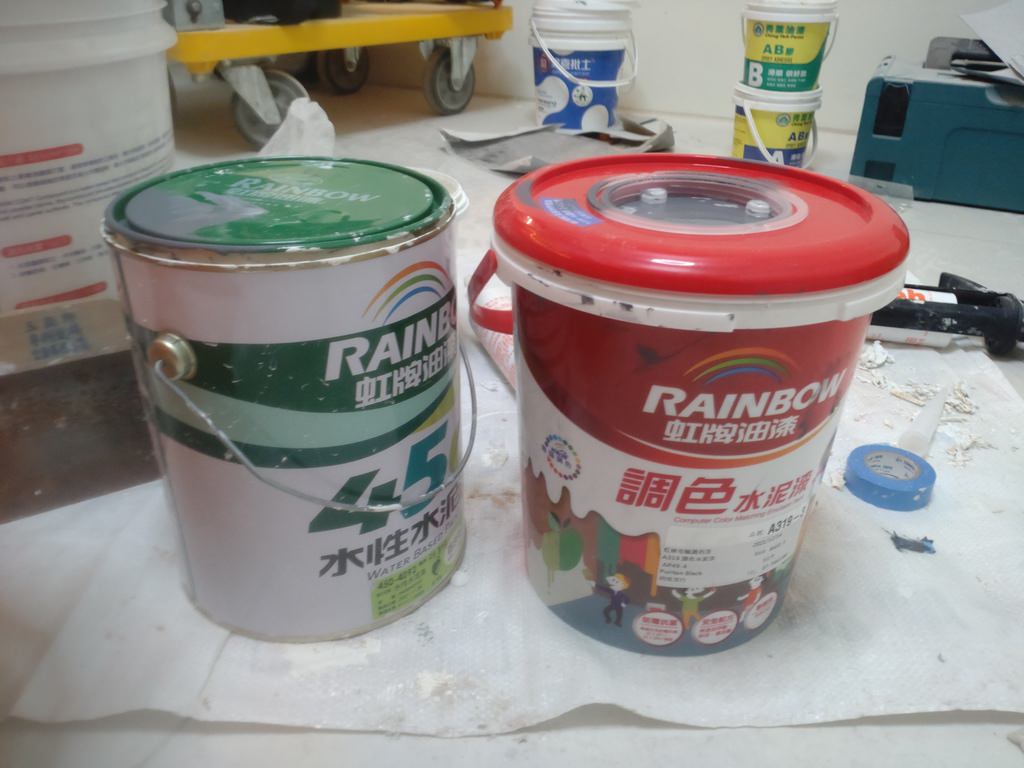

裝潢才知道批土跟油漆

這兩個動作其實是分開 ,

批土比油漆貴非常非常多

至於新成屋要不要批土 ?

如果你很龜毛的話最好是要,

因為建商的批土通常都慘不忍睹XD

不然就是要用比較簡單貼壁紙來解決

至於油漆本身真的沒這麼貴,

兩~三房通常2~4萬搞得定,

主要是看用什麼品牌油漆,

我會推薦虹牌或者是得利

之後要補漆比較容易取得~

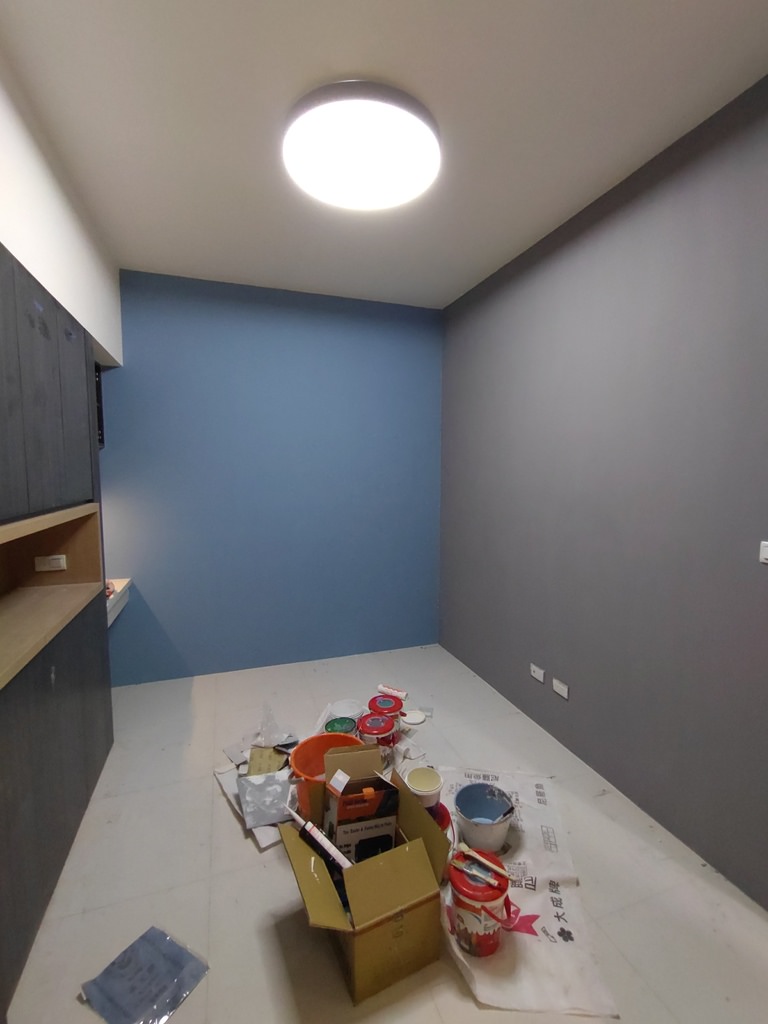

至於是水泥漆還是乳膠漆 ?

我個人覺得水泥漆在維護上會比較簡單,

乳膠漆觸感比較好 ,

但是顏色用看的其實沒什麼差別~

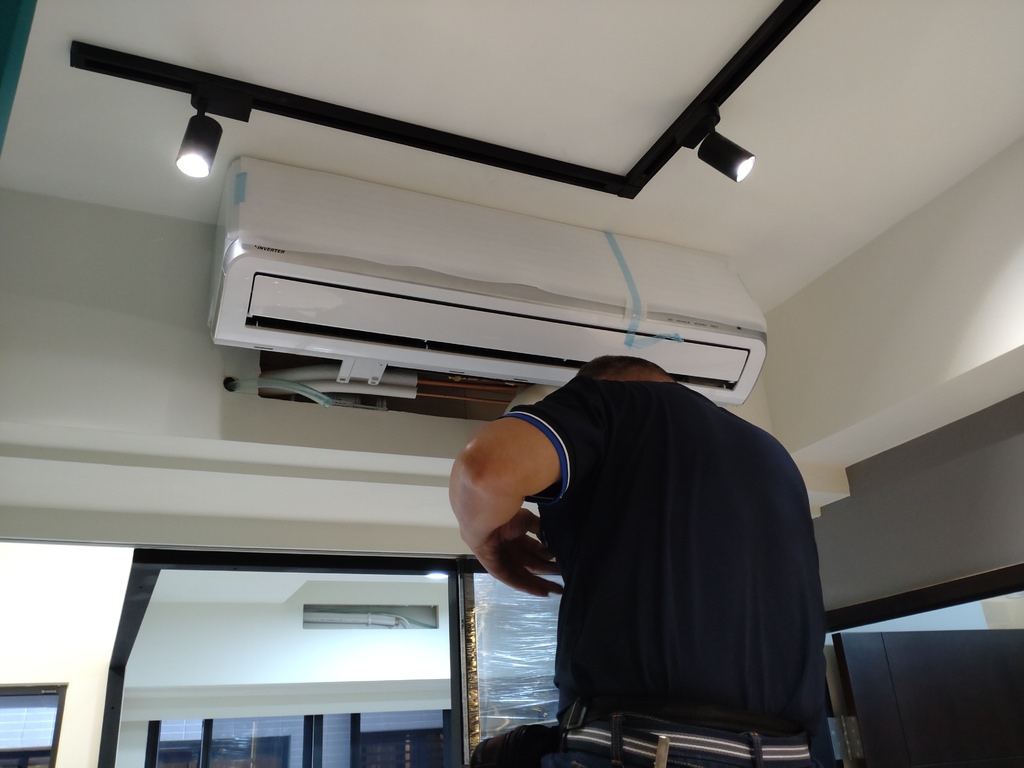

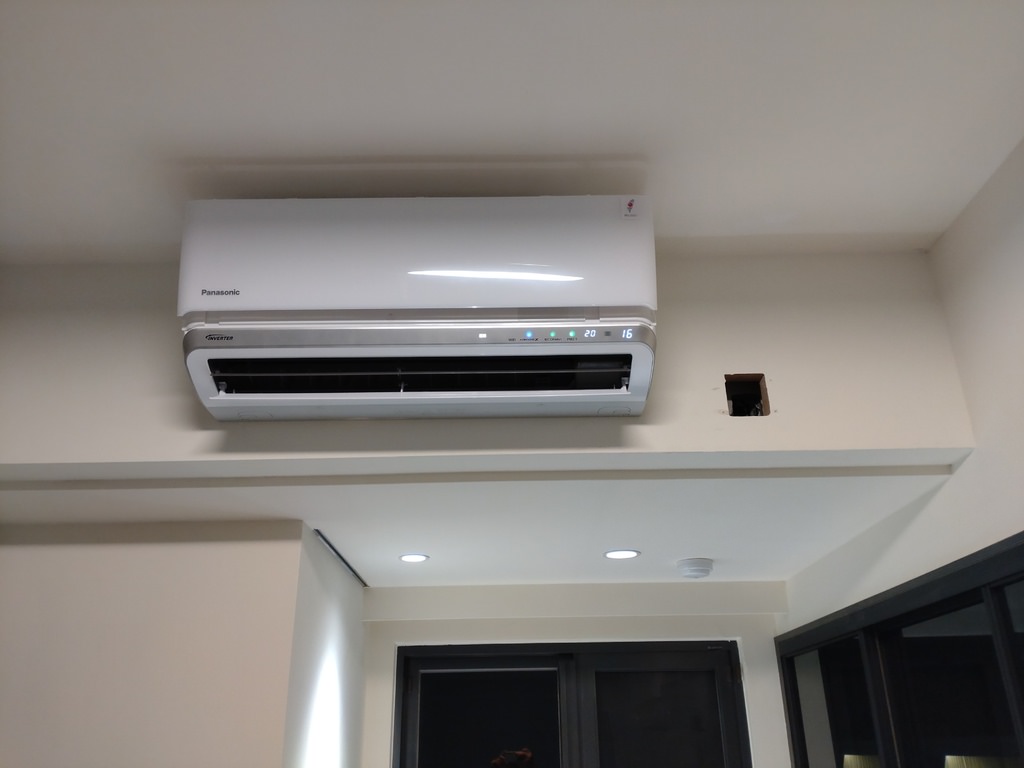

​9. 冷氣室內機施工

在裝潢完成後

最後就請當初冷氣廠商過來二次施工

室內主機裝上去 , 如果是裝吊隱冷氣的話

就不需要二次施工,

在施做木工天花板時

就會把冷氣先定位



最後完工

基本上我們這種外行人就是看看3D圖

對比一下XD

細節上還是要靠施工的時候有一定的觀察

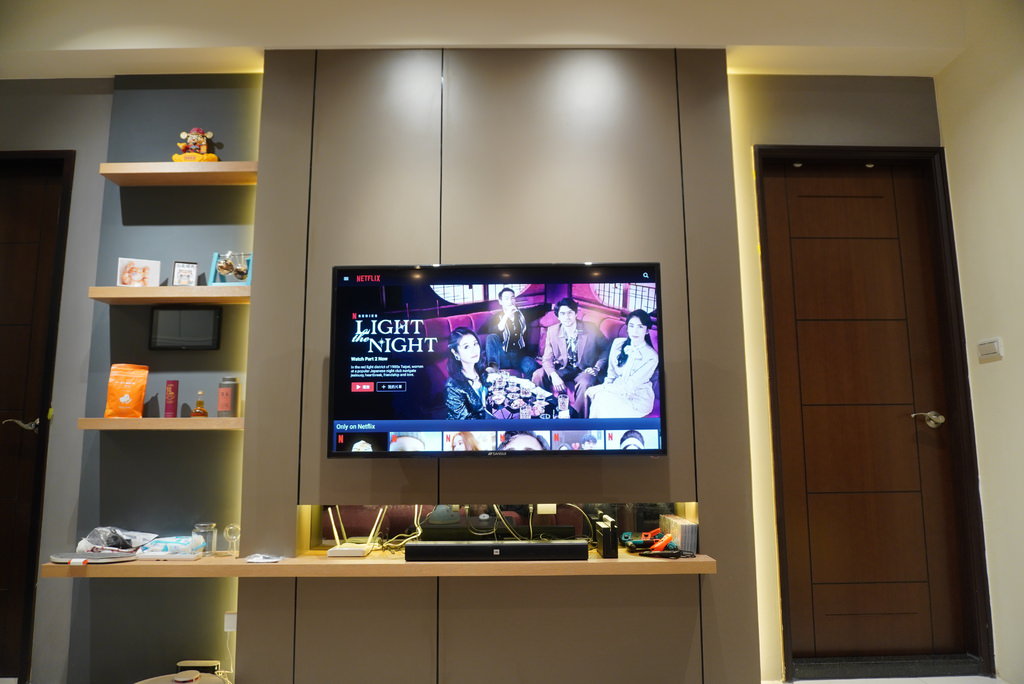

喜歡這個電視牆的設計

不會很貴 ~

裝潢在設計的階段有拿到八張3D圖

我覺得3D圖還是非常的重要

不然看著平面圖真的很難想像







我們衣櫃也有做玻璃拉門

我覺得這樣的感覺還蠻像飯店

而且有照明燈找東西比較方便




最後 跟大家分享一下裝潢的基本資訊

有興趣的朋友

可以參考看看

如果需要設計師的聯絡資訊

再麻煩私訊粉絲專頁喔, 謝謝



裝潢工期:約50天

費用支付方式:30/30/30/10

裝潢地點:高雄

預算 大約3.5-4萬/坪 含設計費



裝潢家電延伸閱讀

Emma 歐洲原裝進口記憶棉床墊分享

日立日製1.3公斤無線吸塵器

日立 S800XT 過熱水蒸氣烘烤微波爐

日立冰箱 HITACHI RG41BL 三門冰箱- 自動製冰

軟裝家具 | 家電購買分享

裝潢細節 l 電路配置 l 後悔不後悔分享 (coming soon )



———————————————————————-

需要開車前往?  不想搭車? 但又不想租一天車?

使用和運irent 自助租車服務就最適合

按照小時計費/ 110元起, 高雄上百取車點

PriusC 日本原裝油電車

24小時隨取隨還喔~安全自在

首次用戶輸入【ir1225264】

可以獲得免費一小時時數

irent 介紹請按我



記得要來追蹤一下湯姆仕的 Facebook 喔
